沙口水厂8号送水泵机组节能改造项目进展顺利,完成基础混凝土浇筑

    沙口水厂8号送水泵节能改造项目,在完成了旧泵、旧电动机拆除工作和旧混凝土基础拆除工作之后,进行了植筋作业。

    混凝土基础内部采用16mm螺纹钢进行植筋,钢筋自己的连接方式采用焊接方式,间距250~300mm。

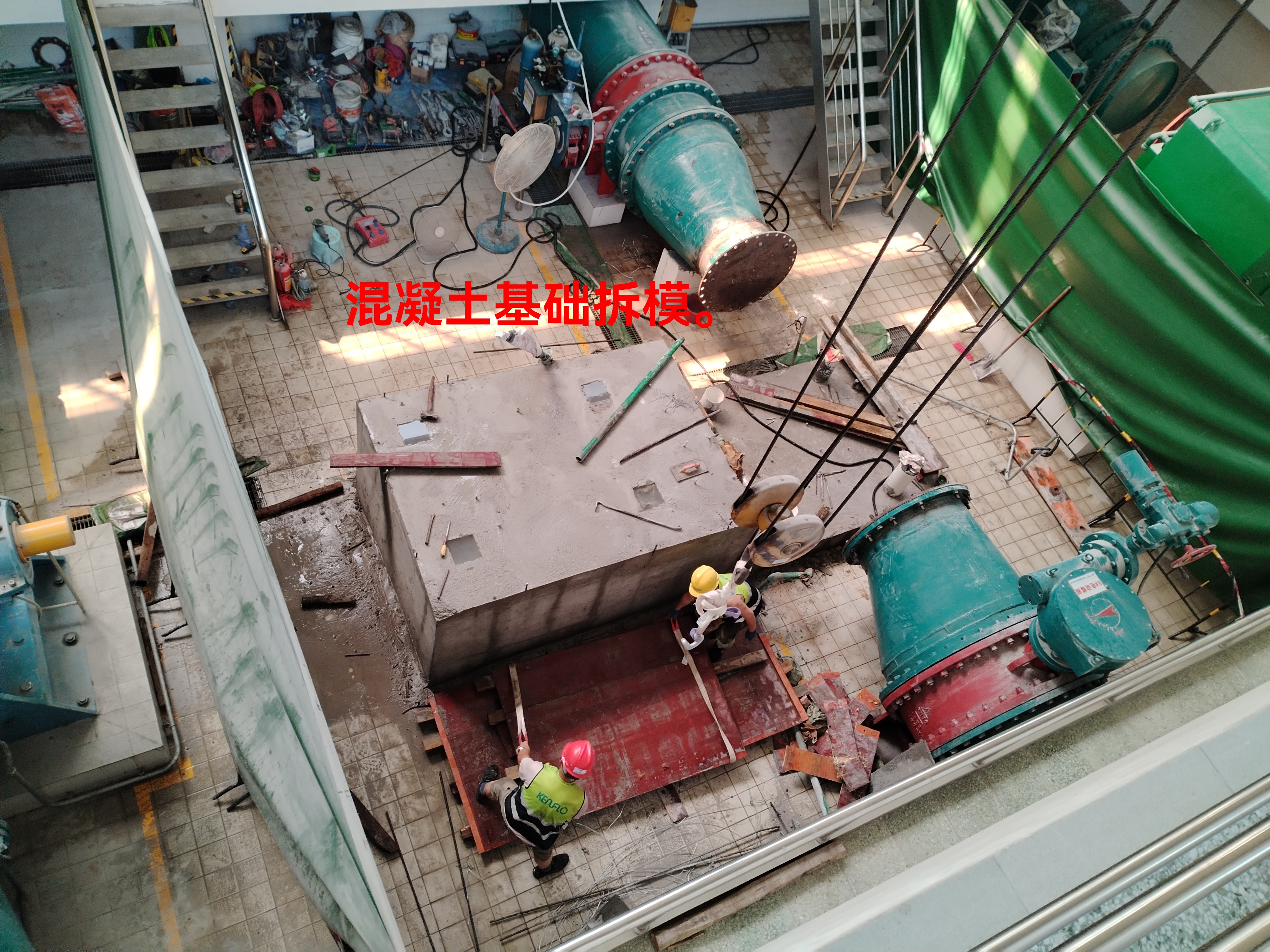

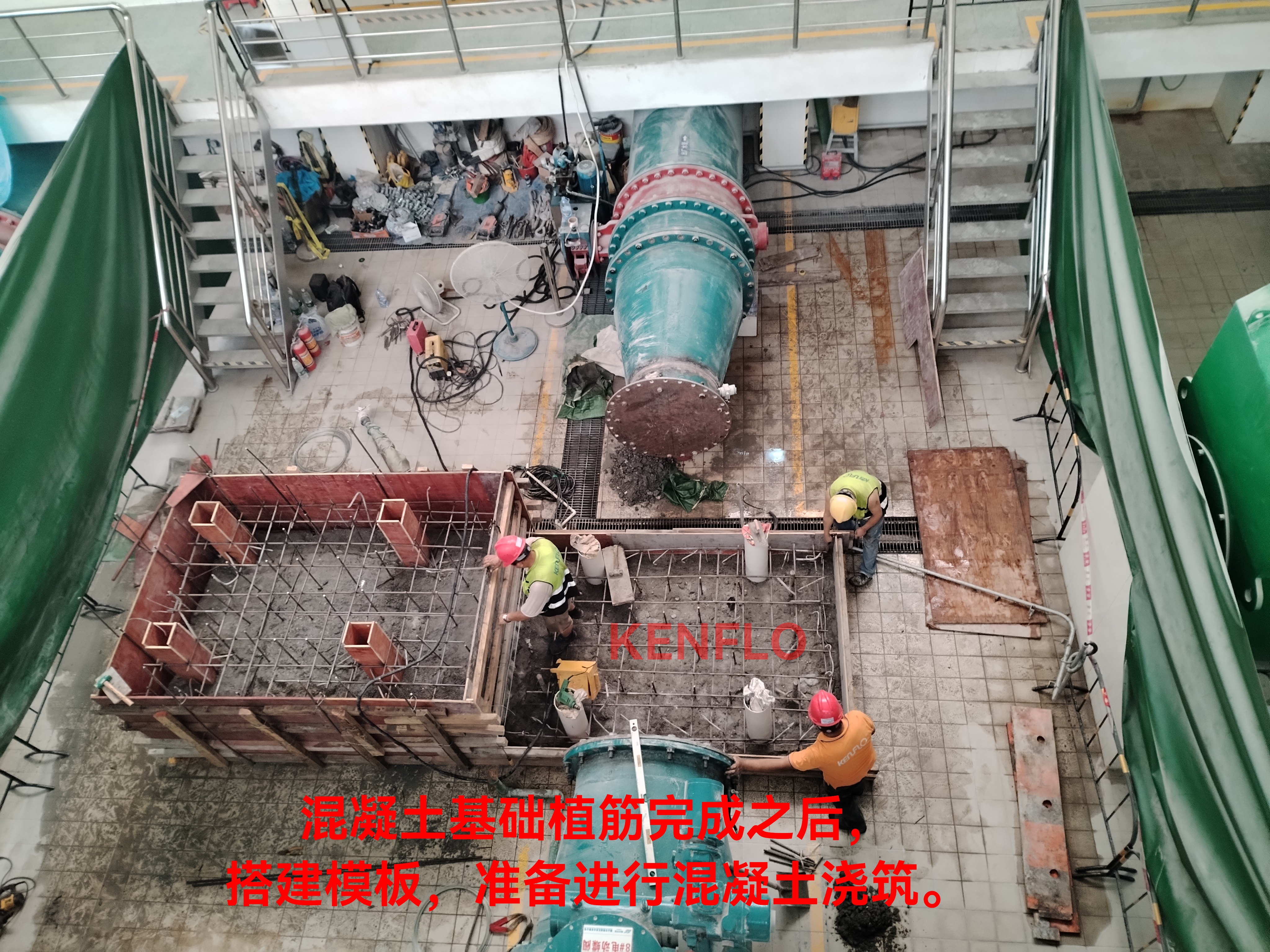

植筋完成之后,搭建模块,做好了混凝土浇筑前的准备工作。





    泵机组混凝土基础的尺寸较大,需要的混凝土较多,可以采用商品混凝土车进行配送,本项目采用强度等级为C30的商品混凝土进行浇筑。





    由于泵房是地下式泵房,混凝土配送车只能停在泵房外部,铺设了混凝土泵送管道,采用地泵将商品混凝土输送到需要浇筑的基础部位。

    在泵送管道的下面,粘贴了保护膜,对现状泵房的地板进行了保护,尽量保持泵房地面的清洁度。

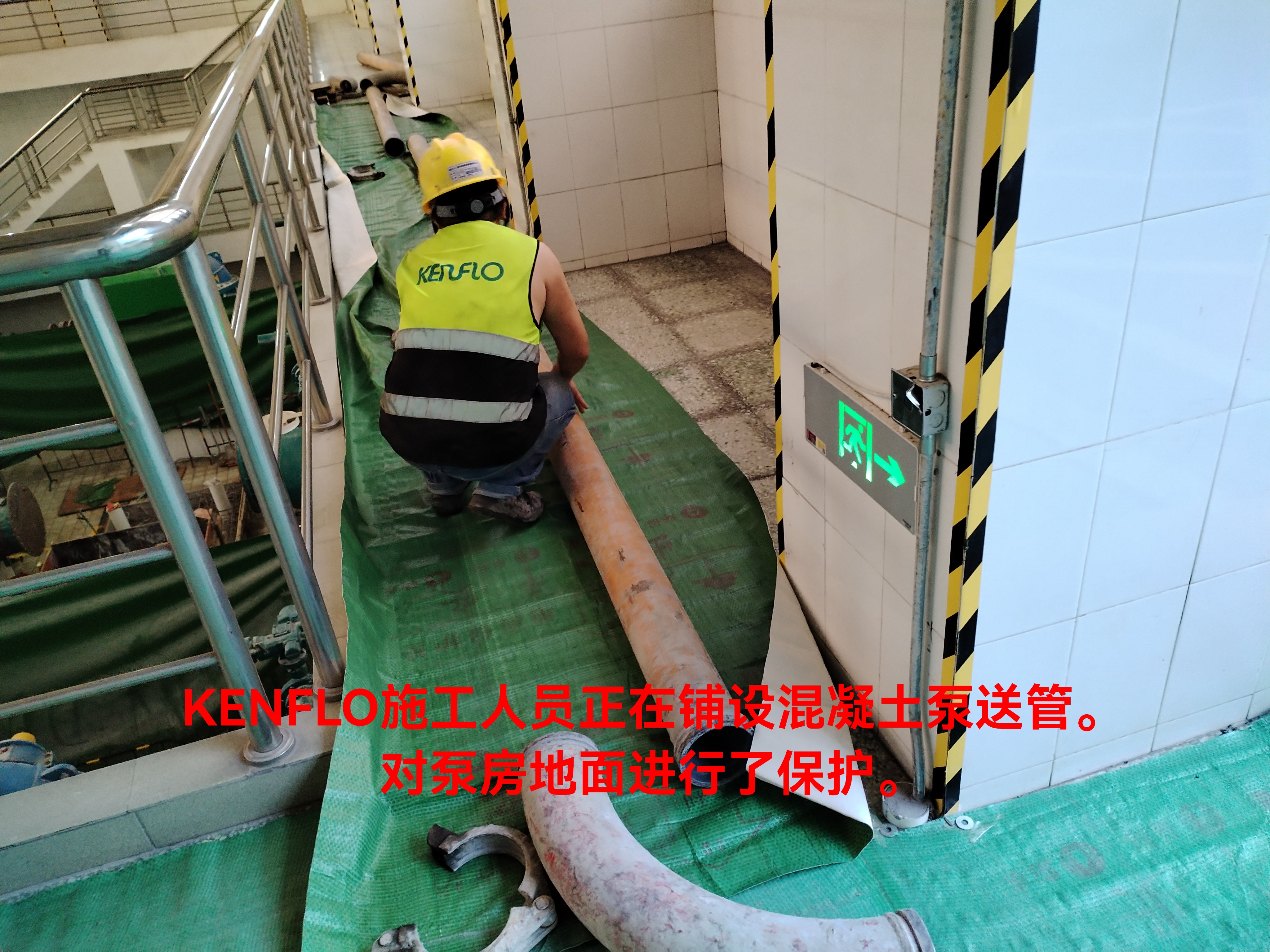

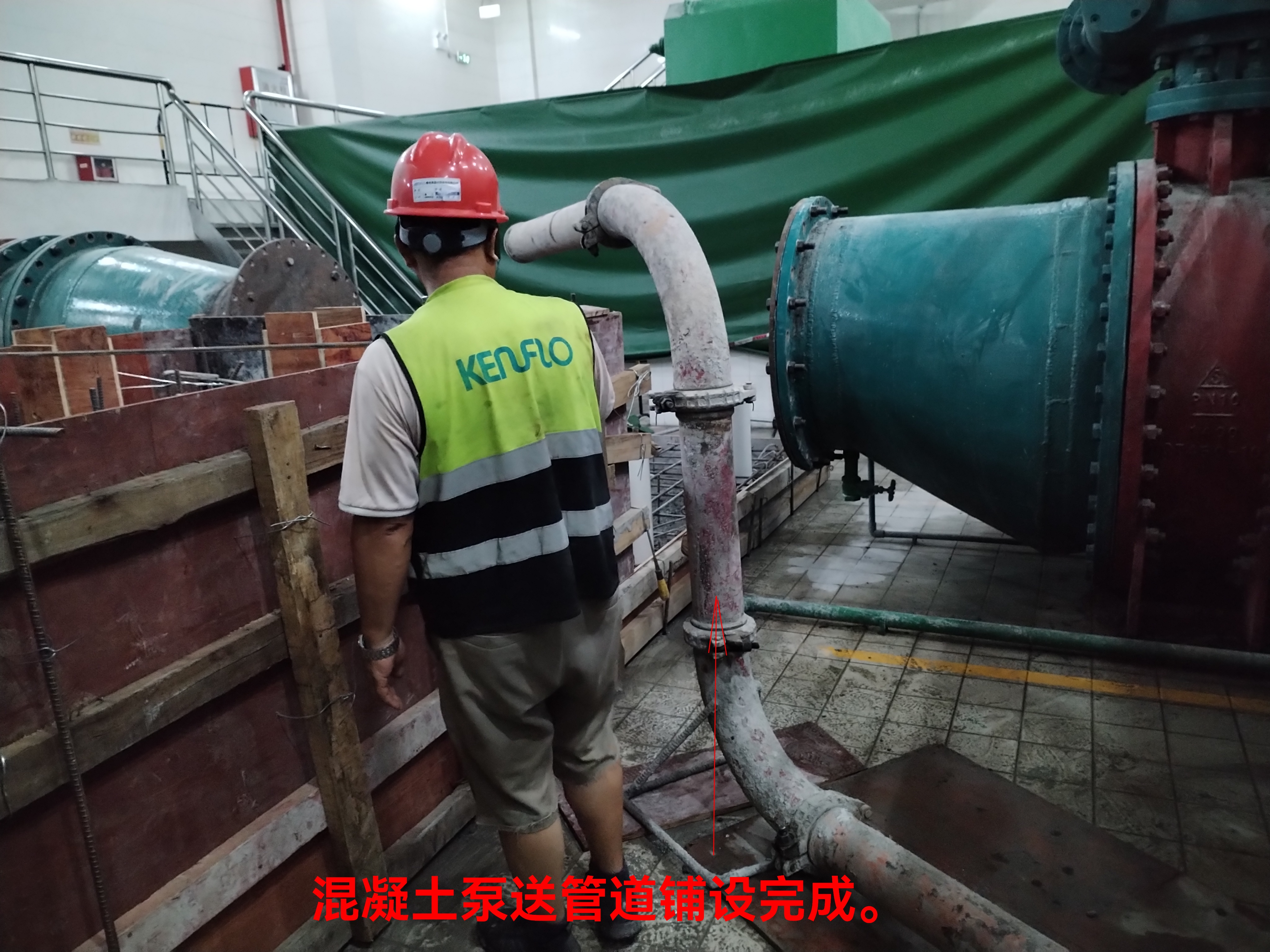

    混凝土泵送管道铺设完成,做好了混凝土浇筑的准备。

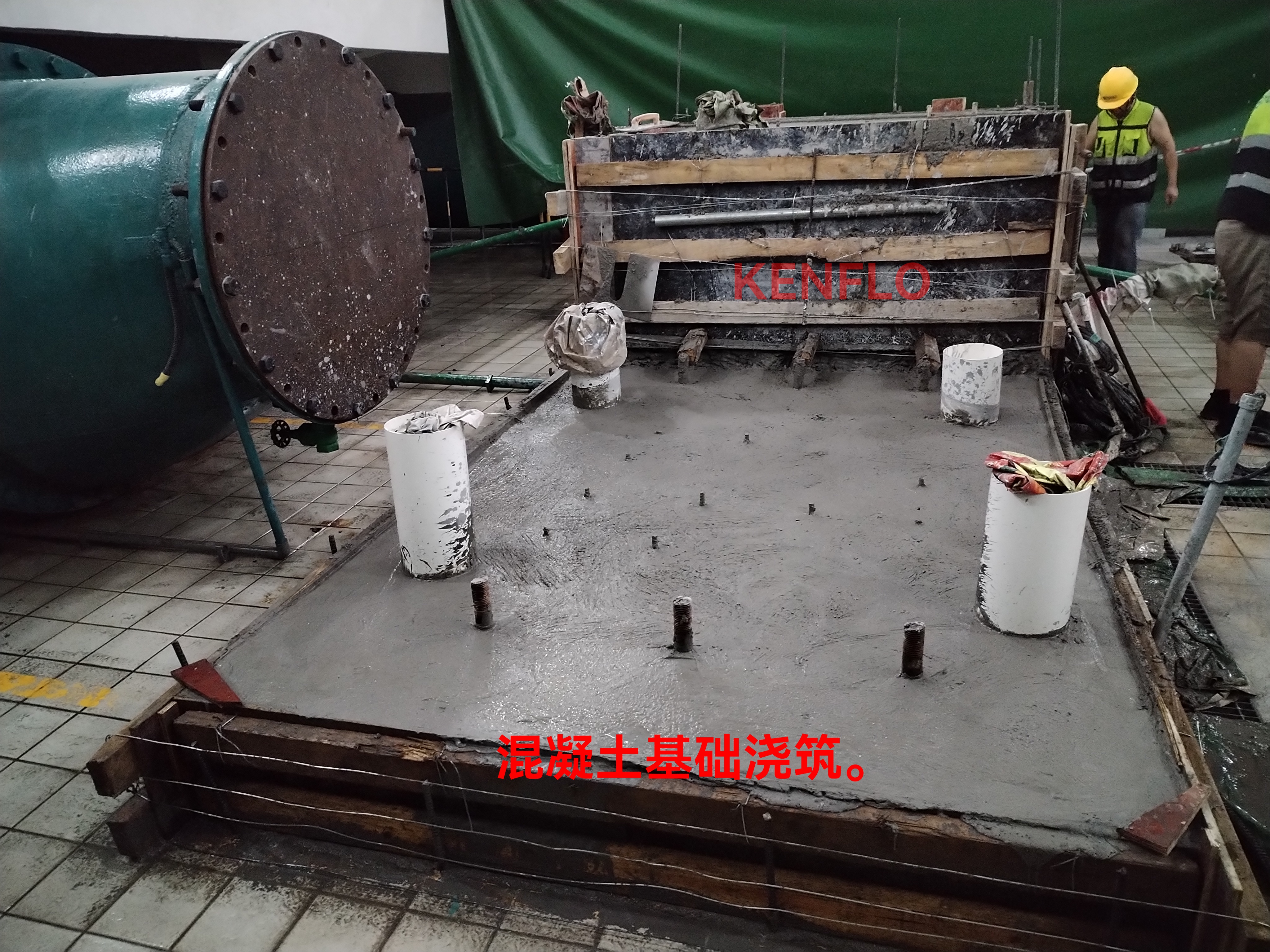

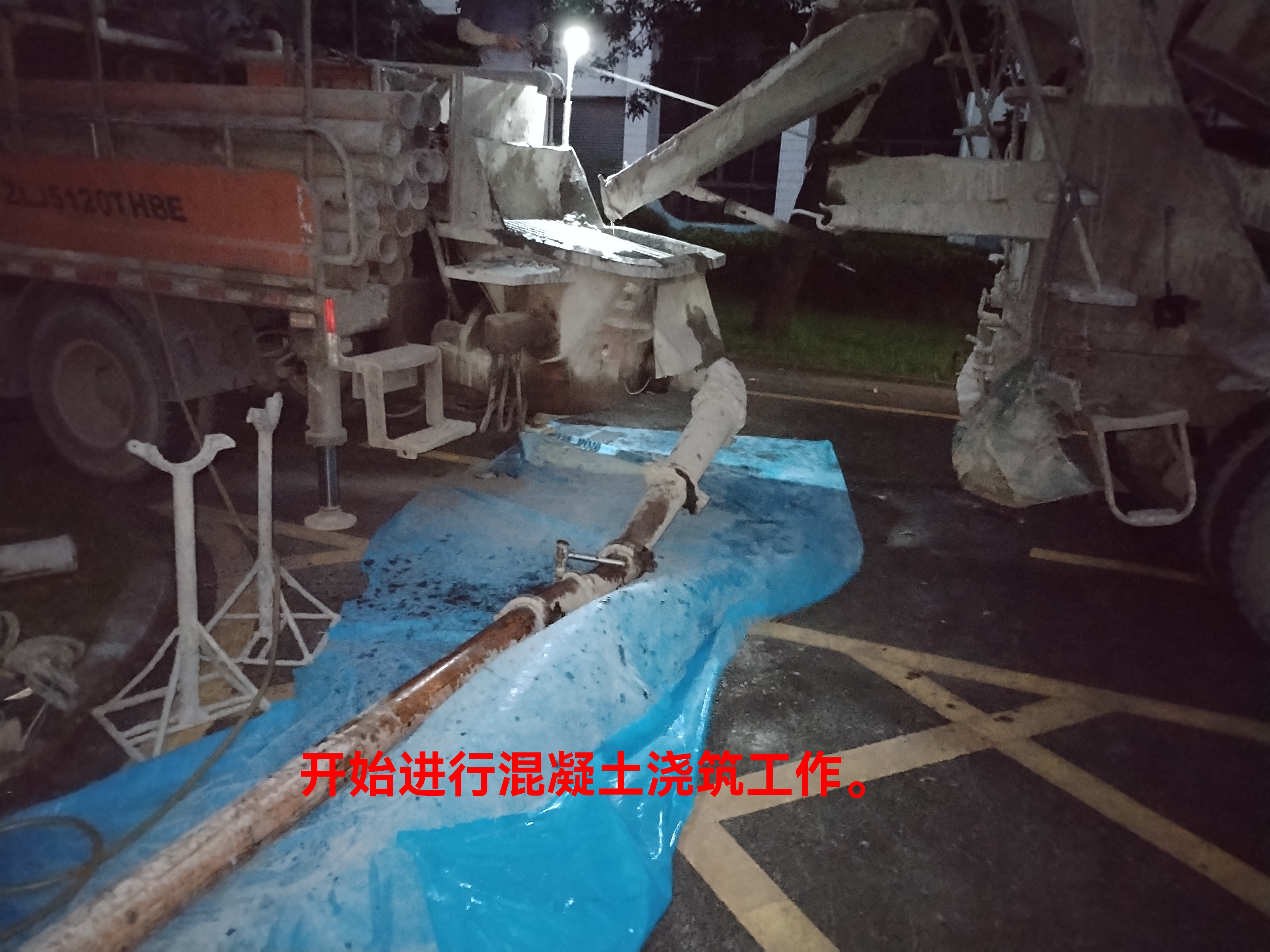

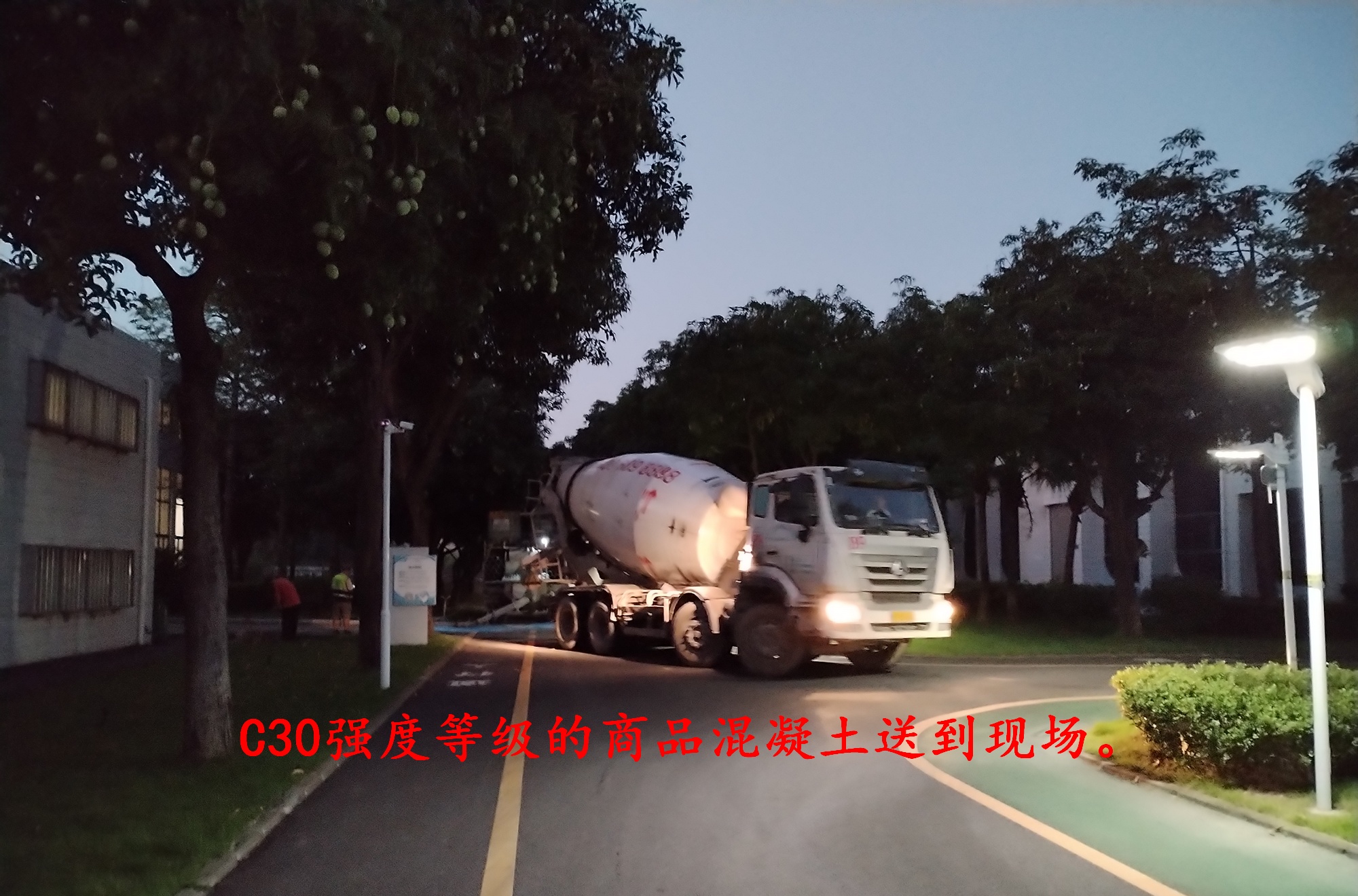

商品混凝土配送到现场,开始进行混凝土浇筑工作。

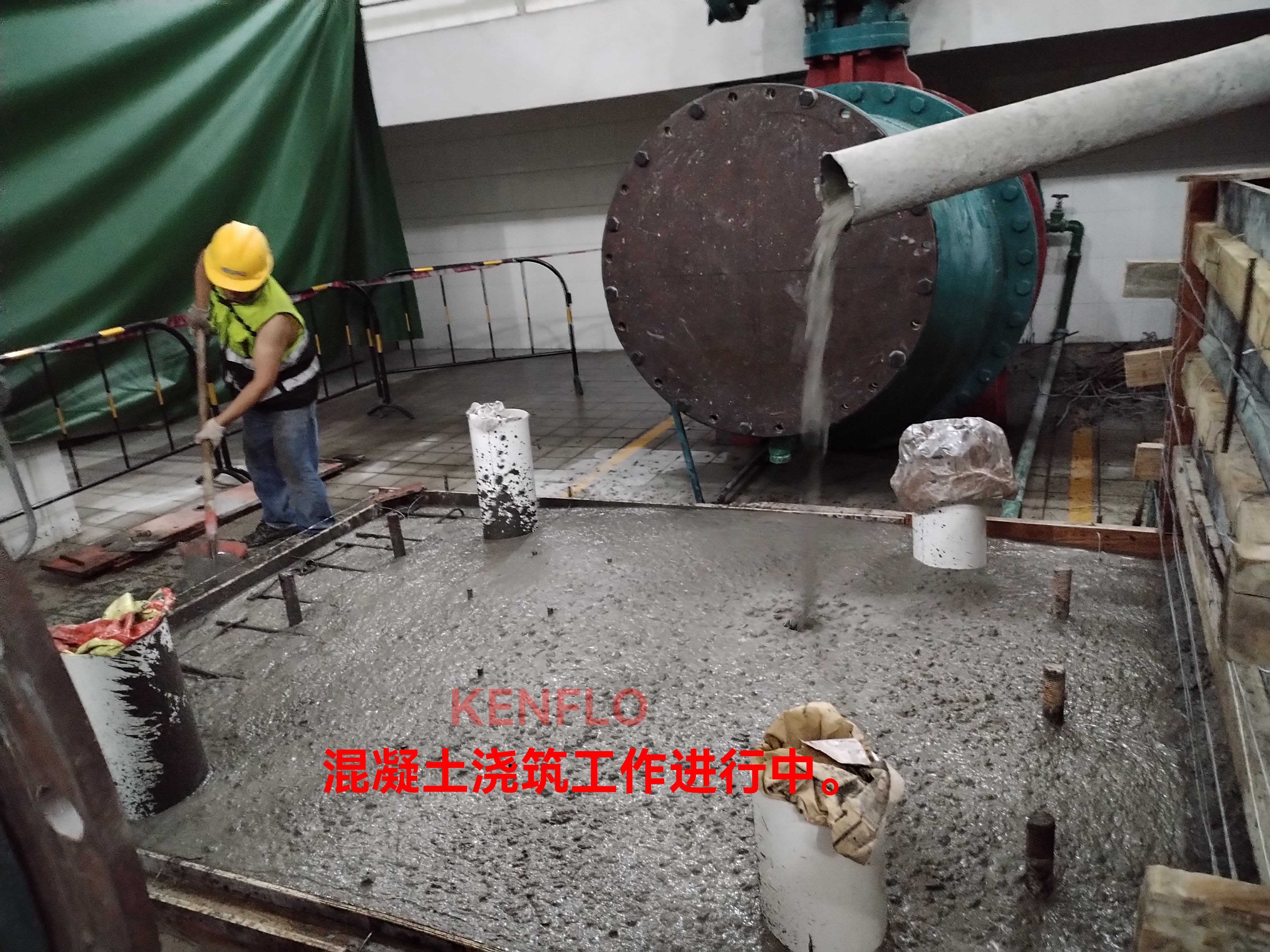

上图:正在进行混凝土浇筑作业。

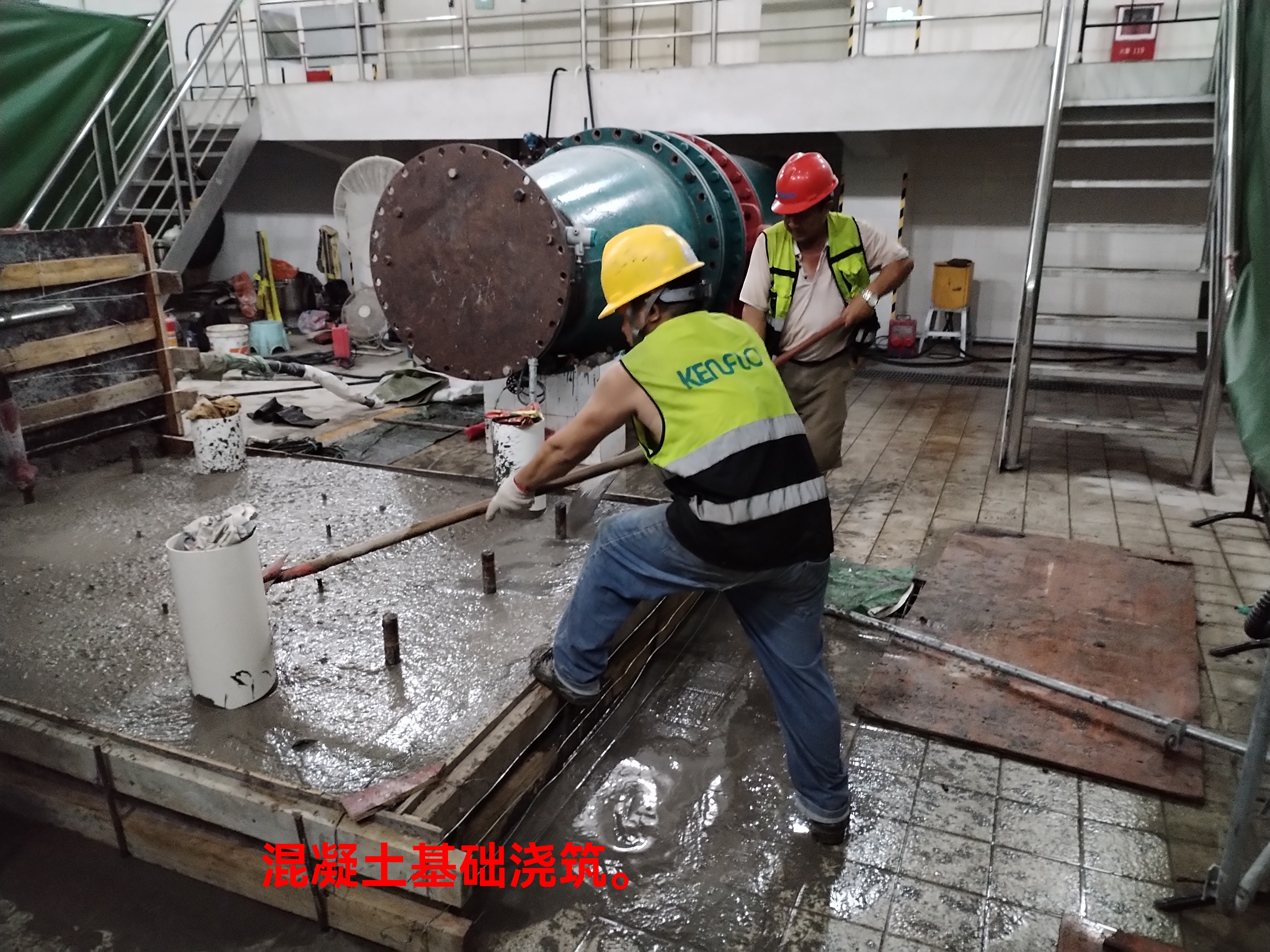

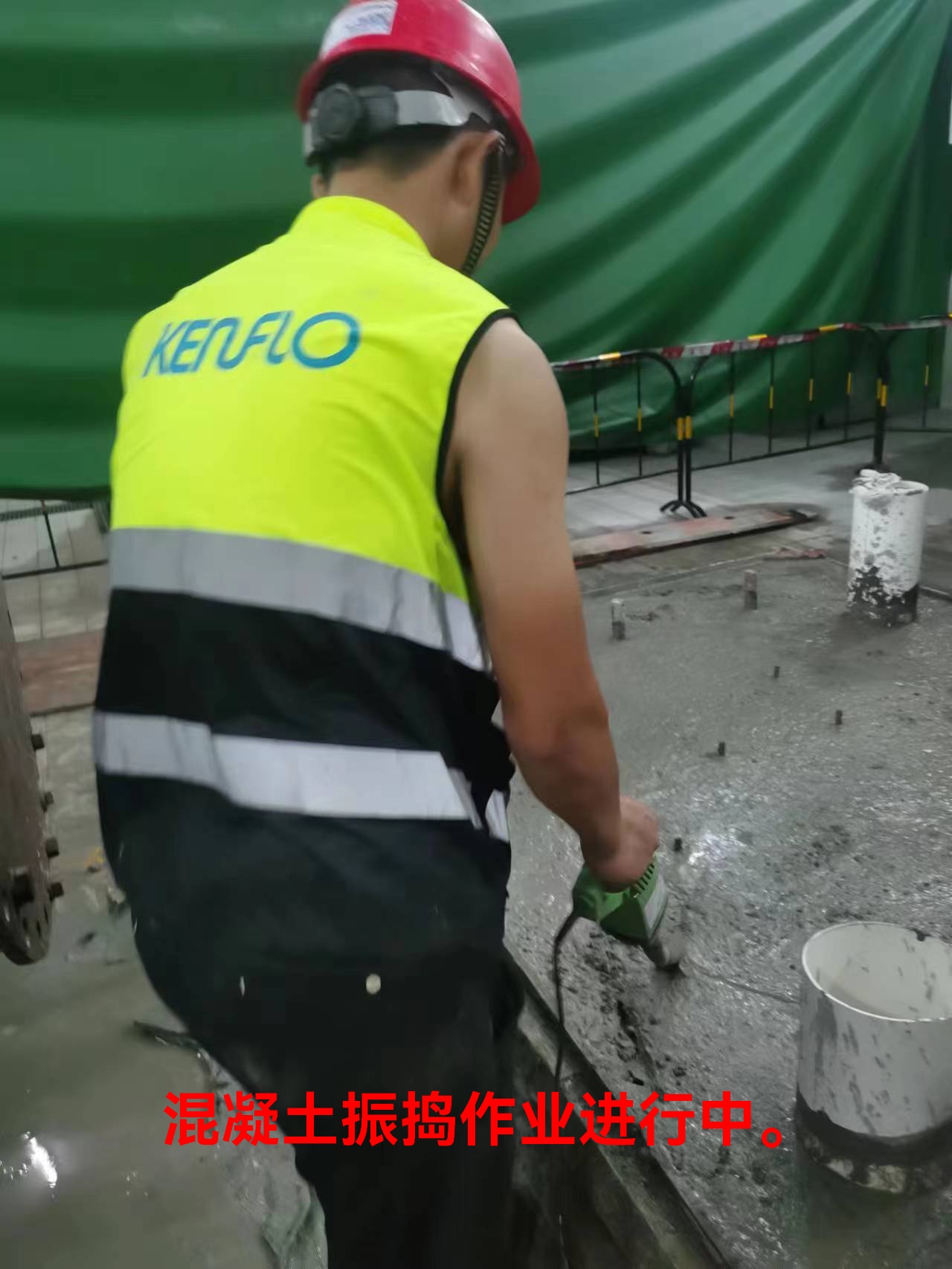

混凝土浇筑之后,先进行了机械振捣,再进行了基础表面找平工作。





    浇筑完成之后,进行脱模作业。并持续进行混凝土浇水养护,养护时间经过了7~10天。

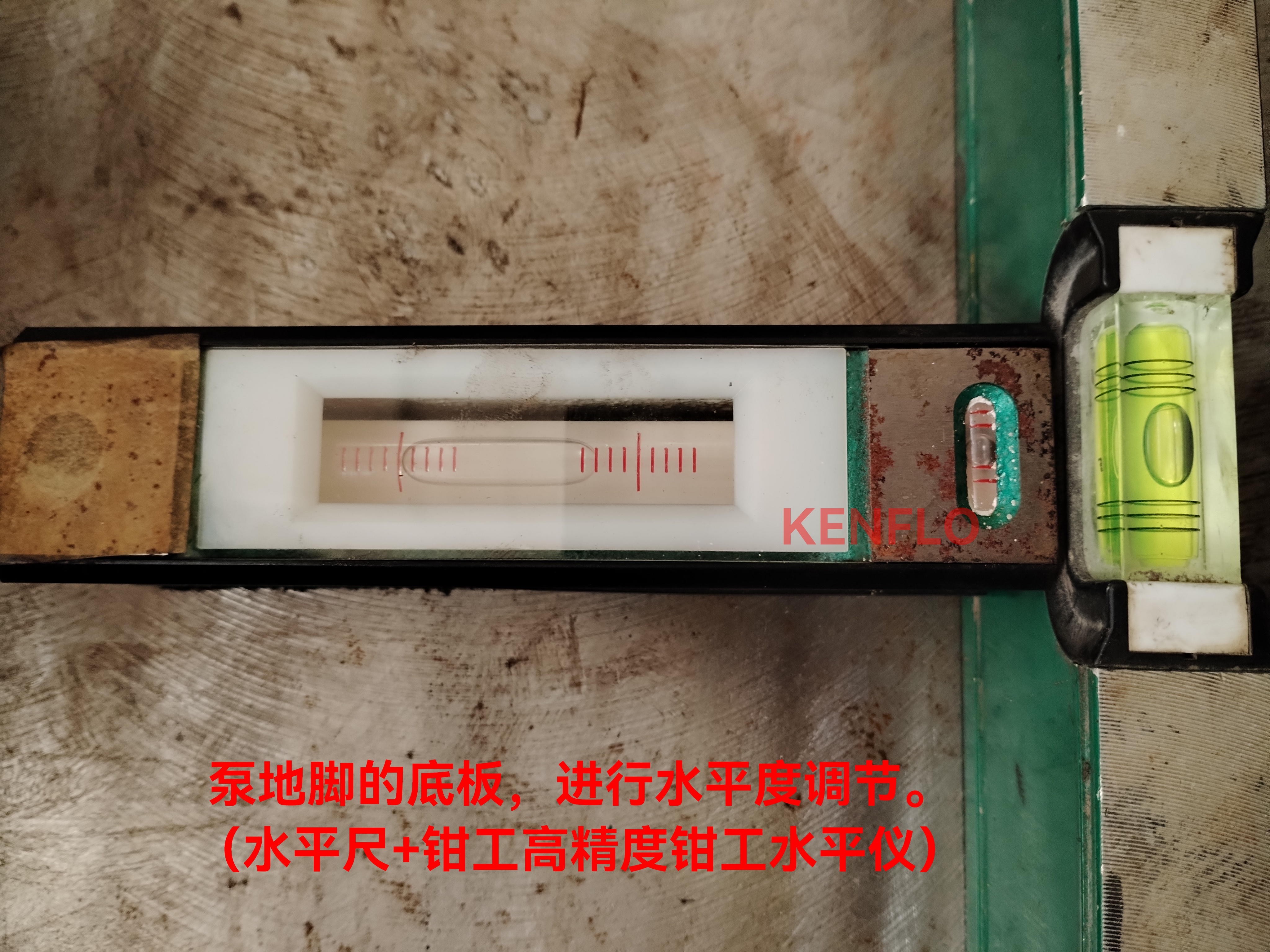

在混凝土基础初步凝固后,安放了水泵底脚的垫板(采用30mm厚的钢板,钢板的单面进行了铣床铣平面加工。)此项工作的要求是两块钢板必须在同一个平面上,并且两块钢板都要保持水平,水平度越高越好。钢板的水平度越高,电动机和水泵的轴的水平度也就越高了,轴越是水平,轴承的寿命就越长,振动也会更小。

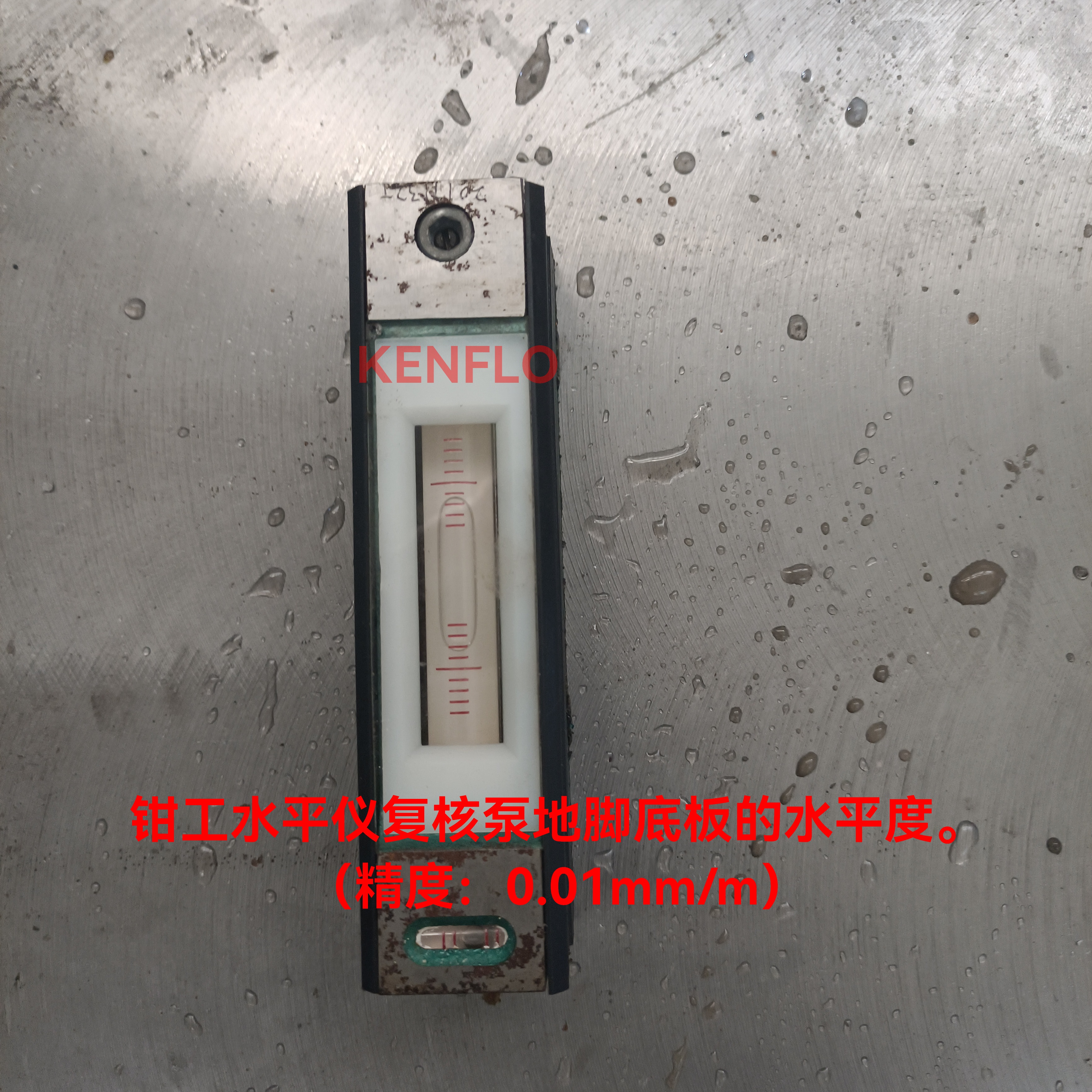

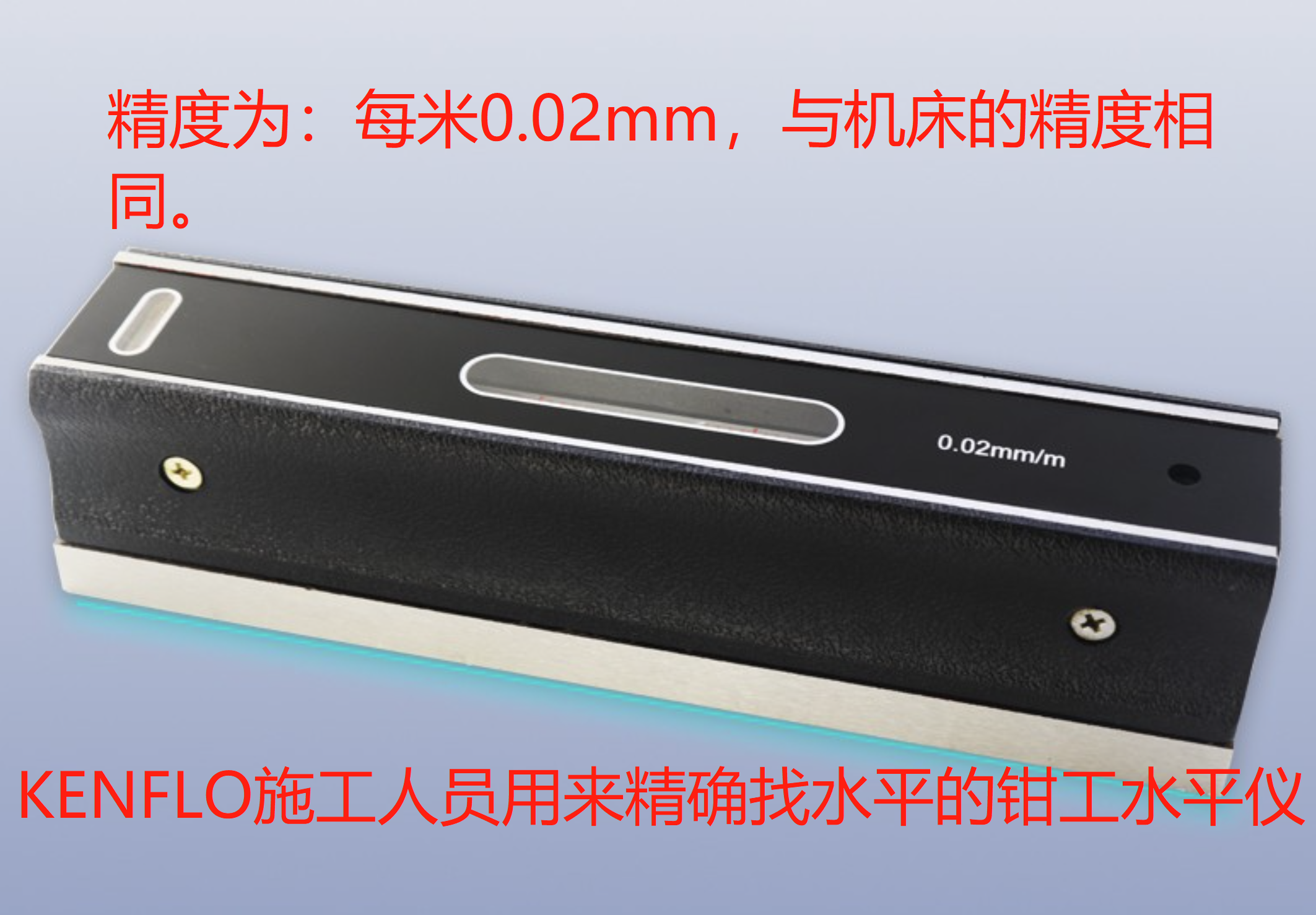

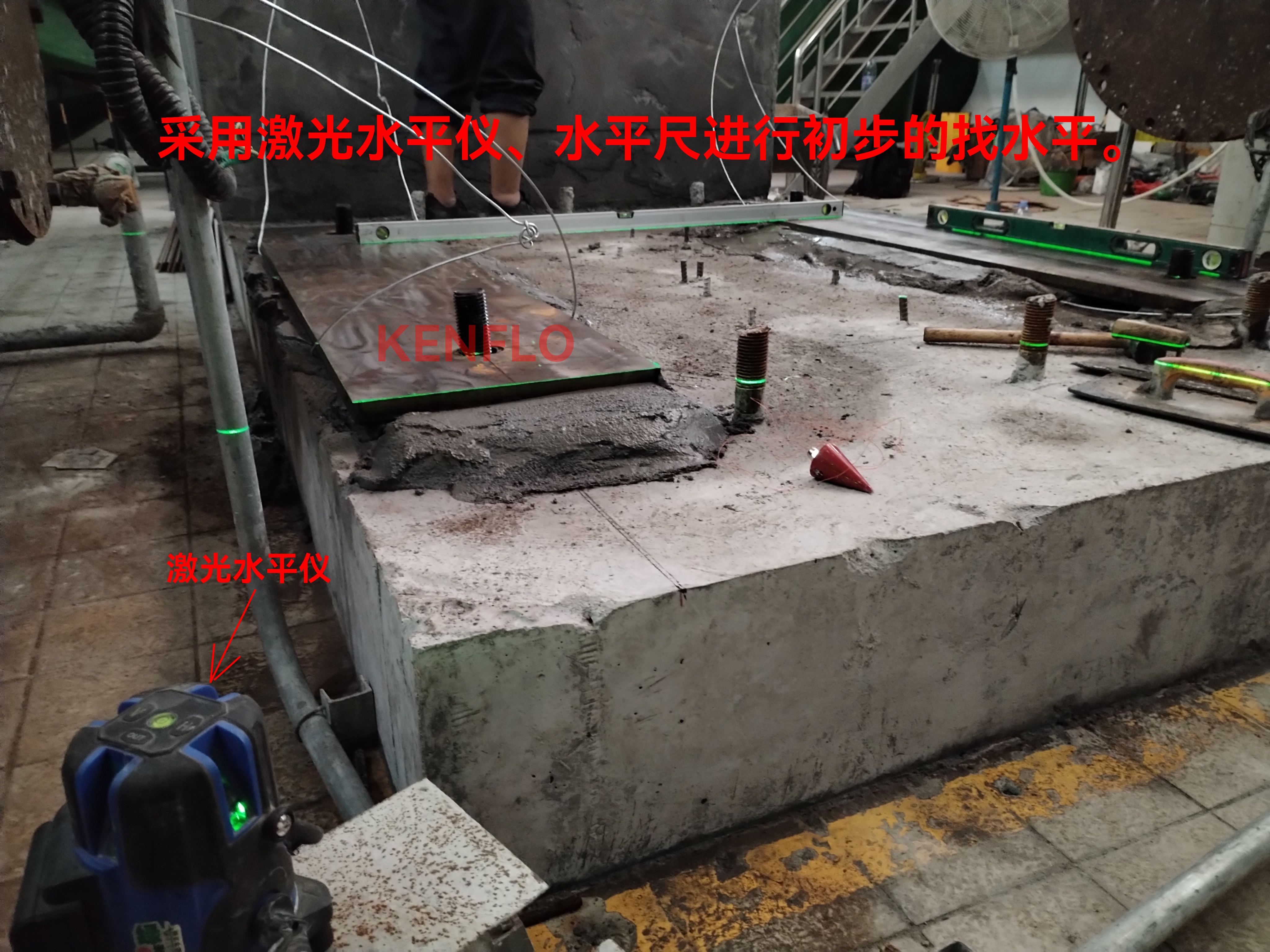

因此项工作的水平度要求很高,采用激光水平仪、水平尺等工具,只能作为初步的找水平量具。在初步找水平之后,还需要使用专用的钳工水平仪,进行高精度的水平度调节。









上图:KENFLO工程施工人员,完成了底角垫板的水平度调节。水平度符合要求。
